Hier stellen wir den aktuellen Baufortschritt für unsere Projekte für die IGA 2027 vor.

Gute Eindrücke erhalten Sie auch durch unseren aktuellen Drohnenflug im Februar 2026: Hier klicken.

Projekt: Kultushafen

Der Kultushafen entwickelt sich Schritt für Schritt weiter: In den kommenden Wochen wird der erste Bauabschnitt im Garten- und Landschaftsbau abgeschlossen. Die neue Aufenthaltsqualität am Wasser wird damit zunehmend erlebbar.

Auch im Uferbereich schreiten die Arbeiten planmäßig voran.

Ein weiterer wichtiger Baustein ist die geplante Gastronomie: Aktuell läuft die Suche nach einem Betreiber. Das Auswahlverfahren soll Ende März abgeschlossen sein.

Projekt: Grüner Ring

Im Grünen Ring Süd konnten die ersten 60 neuen Bäume eingesetzt werden. Die Bodenarbeiten sollen Anfang März abgeschlossen sein. Erste Bautätigkeiten in Form von Wegbegrenzungen und Erstellung von Platzflächen sind bereits erfolgt.

Die Boden- bzw. Erdarbeiten sind auch im Grünen Ring Mitte bereits gestartet, sodass in beiden Abschnitten des Grünen Rings parallel der Umbau voran geht.

Grüne Maßnahmen/ Platz am Wasserturm

Der Boden der Wiesenfläche wurde verbessert, um langfristig optimale Bedingungen für eine artenreiche und nachhaltige Bepflanzung zu schaffen.

Die Einsaat für die neue Staudenbepflanzung ist bereits erfolgt – nun kann sich der Bereich Schritt für Schritt zu einem lebendigen, blühenden Aufenthaltsort mit besonderer Aufenthaltsqualität am Rhein entwickeln.

In einem weiteren Schritt werden Anfang März 18 neue Bäume im RheinPark, am Skywalk sowie an der Festivalwiese gesetzt.

Projekt: Hochfeldallee

Die Arbeiten an der Hochfeldallee haben Anfang Februar begonnen. Unter dem Motto „Schollen und Planken“ wird eine markante Kletter- und Spiellandschaft realisiert, eingebettet in eine blütenreiche und klimaangepasste Staudenpflanzung.

Aktuell finden auf der Fläche der 280 Meter langen Hochfeldallee vor allem Erdarbeiten statt.

Projekt Infrastruktur/ Bewässerung

Die Arbeiten zum Anschluss des Bewässerungssystems an das Klärwerk sind abgeschlossen. Die Baugruben werden verschlossen.

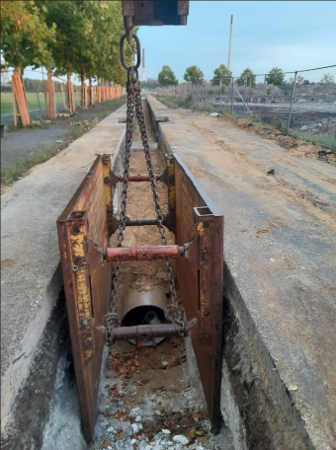

Derzeit werden die Zusatzleitungen für die Wasserversorgung auf dem IGA-Gelände eingebaut.

Eingangspavillon

Aktuell finden Bodenarbeiten statt, um die Fläche so vorzubereiten, dass sie das Fundament und anschließend die Konstruktion des Pavillons dauerhaft und sicher tragen kann.

Im nächsten Schritt wird das Fundament gegossen – die stabile Basis für den neuen Pavillon, der künftig als markanter Treffpunkt und vielseitig nutzbarer Ort im Park dienen soll.

Schritt für Schritt entsteht hier ein weiterer Baustein für die Aufwertung des RheinParks.

Projekt. Schiffsanleger

Der neue Anleger für die IGA 2027 in Duisburg wurde erfolgreich montiert. Der Einbau verlief reibungslos und ohne Probleme.

Bei dem neuen Schiffsanleger handelt es sich um einen rund 60 Meter langen Schwimmponton mit einer Gangway, die sich flexibel an den jeweiligen Wasserstand anpasst. Künftig können hier Schiffe mit einer Länge von bis zu 80 Metern längsseits anlegen.

Die einzelnen Pontonteile wurden im Auftrag von duisport bei der SBS in Andernach gefertigt und per Schiff nach Duisburg transportiert.

Der Ponton wird derzeit so eingestellt, dass er stabil und gleichmäßig im Wasser liegt. Zusätzlich erhält der Mittelteil noch einen neuen Anstrich.

Zum IGA-Baustellen Update 1-2026

mehr erfahren
